Proyecto de Subestación Tobin

Proyecto de Subestación Tobin

Como parte de los esfuerzos continuos de SRP de proporcionar servicio eléctrico a la comunidad, se planea un proyecto para construir una nueva subestación de distribución y postes de transmisión en la esquina noroeste de las carreteras Meridian y Cloud, justo al norte de Combs Road en Queen Creek. La nueva subestación Tobin de 69 kilovoltios (kV) se construirá en el mismo terreno que la futura subestación Pfister de 230 kV.

En esta página:

    Sobre el proyecto

    El 15 de diciembre de 2009, la Comisión de Corporaciones de Arizona votó a favor de aprobar el Certificado de Compatibilidad Medioambiental para el proyecto Abel-Pfister-Ball, una línea de transmisión de 230 kV de doble circuito de 20 millas que conecta dos subestaciones existentes. Esta línea aérea se construyó y estará en servicio en marzo de 2024. La línea de transmisión de 230 kV también se conectará a una nueva subestación de 230/69 kV llamada Pfister que se ubicó como parte de ese proyecto; sin embargo, Pfister aún no se ha construido. La subestación de Pfister está prevista para el futuro, pero la actividad actual y la próxima construcción estarán relacionadas con la nueva subestación de 69 kV y los nuevos postes de 69 kV.

    Componentes del proyecto

    • Nueva subestación de 69 kV
    • Siete nuevos postes de 69 kV en propiedad de SRP dentro del espacio de la subestación de Pfister

    Subestación Tobin

    Una subestación de distribución es una instalación eléctrica que convierte circuitos de alta tensión, como 230 kV, en circuitos de baja tensión, como 69 kV, a través de uno o varios transformadores. La subestación también supervisa y protege cada circuito de alta y baja tensión, proporcionando control operativo para garantizar que el sistema sea seguro, confiable y mantenible.

    *No se anticipan interrupciones de energía residencial o comercial con este trabajo.

    Los trabajos preliminares de nivelación del terreno ya han comenzado. Está previsto que la subestación entre en servicio en abril de 2025.

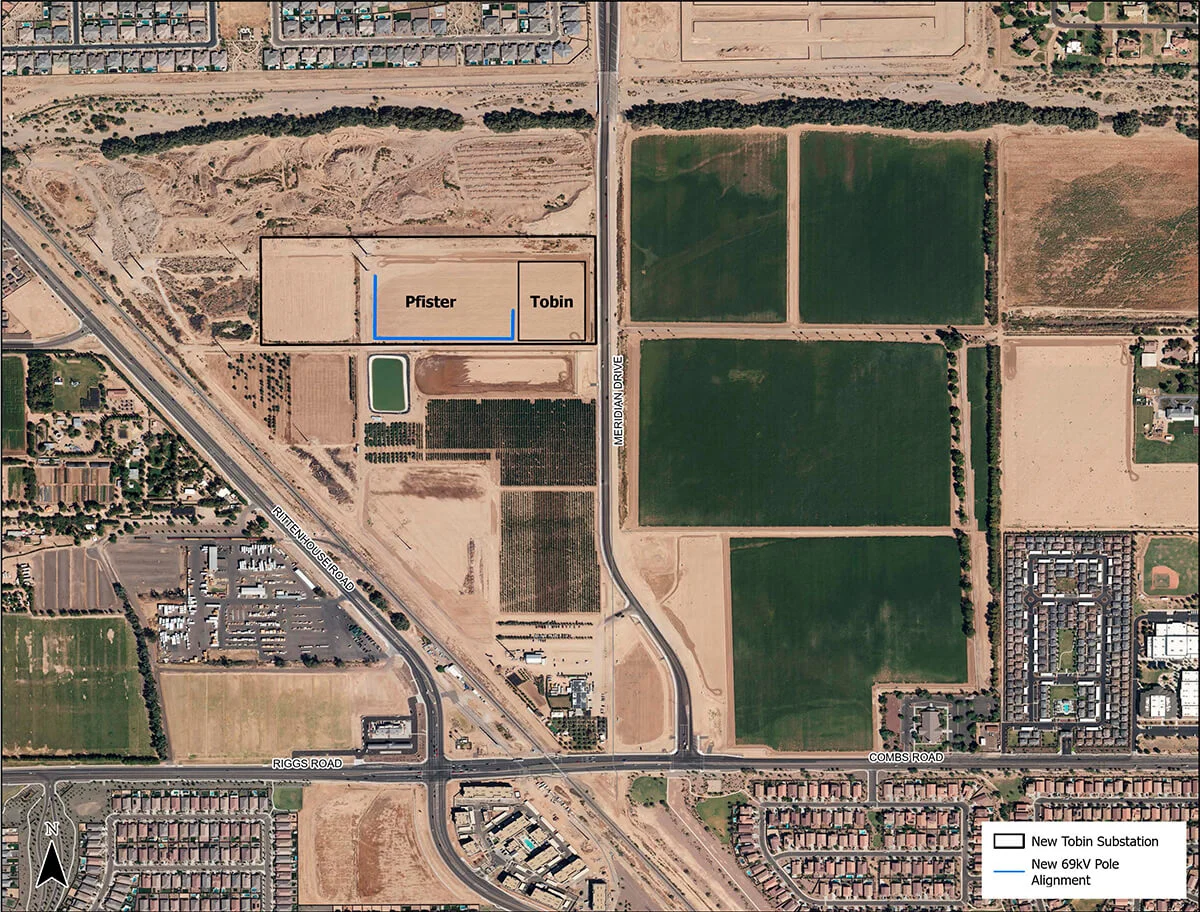

    Tobin Pfister Substations Map

    Calendario previsto de construcción

    • Diciembre de 2024: Nivelación y preparación del sitio para la subestación, nivelación de los cimientos
    • Finales de diciembre de 2024 a junio de 2025: Construcción de la subestación
    • Febrero de 2025: Instalación de los cimientos de los nuevos postes
    • Marzo de 2025: Instalación de los nuevos postes y líneas
    • Abril de 2025: Puesta en servicio de la subestación Tobin de 69 kV y la línea de 69 kV

    Para información actualizada sobre la construcción o el proyecto, favor de contactar al (602) 236-2872(602) 236-2872 o 2872line@srpnet.com
